- Startdatum
- 17 maart 2025
- Einddatum
- 31 maart 2026

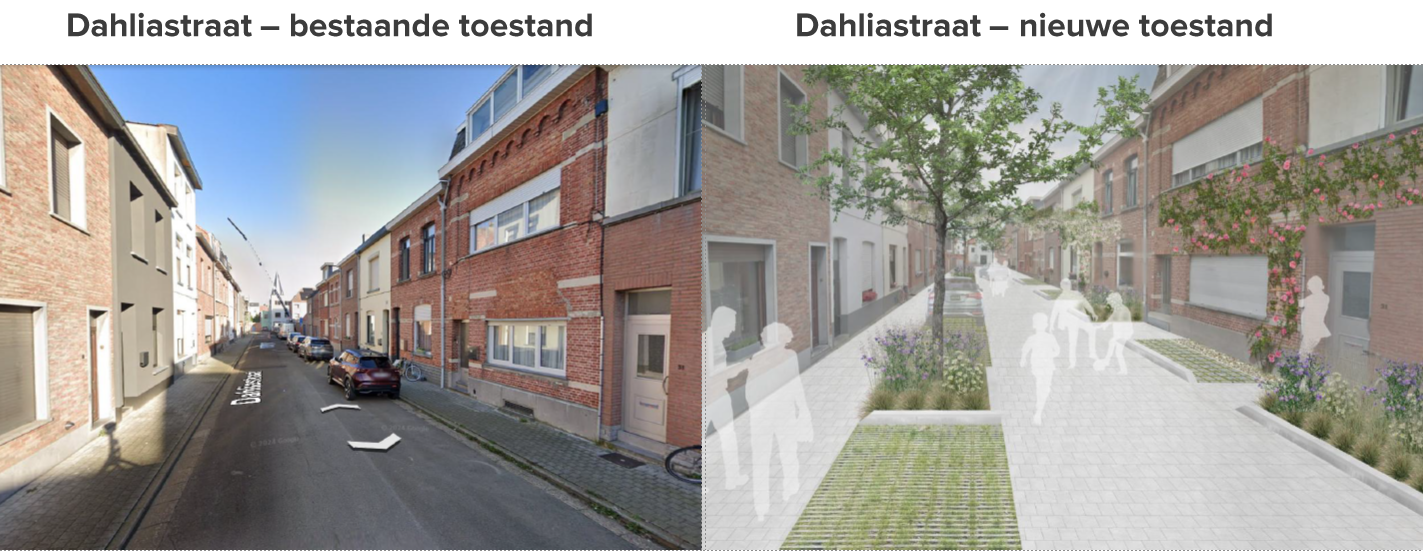

Binnenkort beginnen we met de heraanleg van de Dahliastraat. De straat krijgt een nieuwe riolering en een wegdek dat veiliger, groener en comfortabeler wordt aangelegd. Rekeninghoudend met het klimaat proberen we regenwater langer ter plaatse te houden en schaduw te creëren, zodat we ook de koelte in de straat houden tijdens warme zomers.
Op de infovergadering van 19 juni heb je al kennis kunnen maken met aannemer REGA Infra. Hij stelde er zijn planning voor deze werken voor.
De werken beginnen op dinsdag 5 augustus en worden, zonder onvoorziene omstandigheden, eind maart 2026 afgerond.
Hoe verlopen de werken?
De nutsmaatschappijen hebben hun leidingen vernieuwd en alle panden aangesloten op de nieuwe leidingen.
De werken verlopen in 3 fasen:
- Kruispunt Kruisveldstraat
- Dahliastraat
- Asfaltering kruispunten Kruisveldstraat en Leliestraat
Wat gebeurt er nu?
Het is nu bouwverlof. Ook aannemer REGA-Infra geniet van enkele weken vakantie.
Verloop van de werken
Op 5 augustus gaat de aannemer aan de slag en begint hij met het inrichten van zijn werf.
Hij zet zijn werfkeet op het terrein naast het zwembad en plaatst een bemaling over de volledige lengte van de Dahliastraat. Dit zijn pompen, buizen en filters die het grondwater plaatselijk verlagen om de graafwerken mogelijk te maken.
Deze geluidsarme pompen brengen een bromtoon voort die soms als hinderlijk wordt ervaren. Het is belangrijk dat deze zonder onderbreking blijven werken om geen vertraging van de werken op te lopen.
Fase 1: aansluiting op riolering van de Kruisveldstraat – half augustus
Nadat het grondwater voldoende is gezakt, kunnen de graafwerken voor de nieuwe riolering beginnen. In de eerste fase van de werken wordt het nieuwe riool aangesloten op de riolering van het kruispunt met de Kruisveldstraat.
We plaatsen een nieuwe rioleringsbuis voor DWA (vuilwaterafvoer) en een infiltratiekader voor RWA (regenwaterafvoer). De rijbaan op het kruispunt krijgt aansluitend een tijdelijke laag minderhindersteenslag.
Fase 2: Dahliastraat – vanaf 19 augustus tot februari 2026
In de Dahliastraat wordt de asfaltverharding over heel de straat afgeschraapt. De voetpaden laten we zo lang als mogelijk liggen voor de bereikbaarheid van alle huizen.
De ploeg die de riolering legt, wordt op de voet gevolgd door een ploeg die de huisaansluitingen maakt. Hiervoor wordt het voetpad opgebroken. Alle bestaande aansluitingen worden vernieuwd en aangesloten op het nieuwe vuilwaterriool, regenwaterafvoeren worden aangesloten op het nieuwe regenwaterbuffer en infiltratiekader.
Daarna krijgt de volledige straat een laag onderfundering en worden de parkeervakken en de plantvakken opgebouwd.
Nog voor het bouwverlof van kerst hoopt de aannemer de voetpaden te kunnen voorzien van fundering.
Het afwerken van voetpaden en rijweg staat ingepland voor het begin van het nieuwe jaar.
Fase 3: asfaltering kruispunten Kruisveldstraat en Leliestraat
In deze laatste fase krijgen beide kruispunten een afwerkingslaag in asfalt.
De aannemer kuist de werf op en brengt alle signalisatie aan.
De aanplant van bomen en kleiner groen staat ingeplant tegen het einde van de werken.
Deze werken gaan ook door tijdens de winter. We hopen dat de weergoden ons goedgezind zijn en onze timing niet te veel overhoop halen.
Bereikbaarheid en parkeren
Bereikbaarheid
Na het leggen van de riolering krijgt de rijweg een tijdelijke laag steenslag zodat alles in de straat weer bereikbaar is. Uiteraard enkel buiten de werkuren en niet waar de graafwerken bezig zijn. De aannemer probeert zoveel mogelijk opritten en garages weer toegankelijk te maken.
Ook via het voetpad blijft de hele straat te voet of met de fiets aan de hand, zo lang mogelijk bereikbaar.
Parkeren
Vanaf het begin van de werken kan er niet meer geparkeerd worden in de Dahliastraat. Hou hier rekening mee als je nog op vakantie gaat.

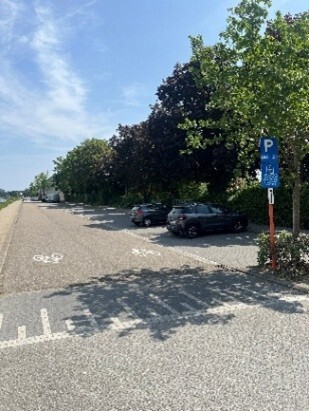

Met je bewonerskaart kan je in heel de blauwe zone parkeren. Deze loopt tot aan de Elf-Novemberstraat. Ook de zone aan het zwembad kan gebruikt worden.
Extra parkeermogelijkheden

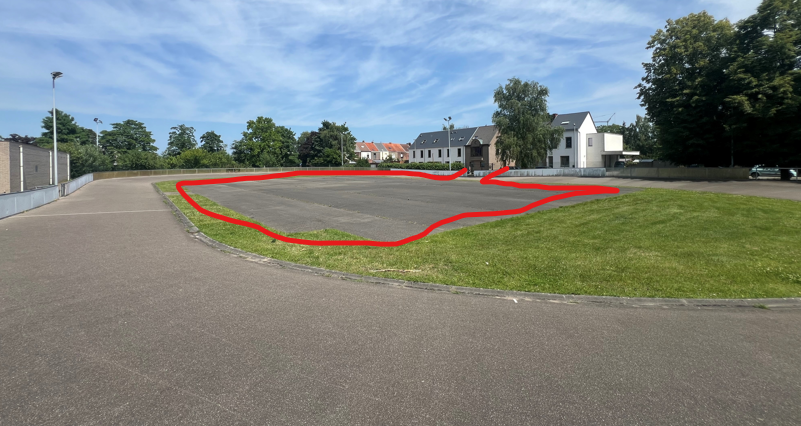

Na de zomervakantie, vanaf september, kan er ook geparkeerd worden op het terrein achter het zwembad. Je bereikt en verlaat dit terrein via de Elf-Novemberstraat.
Verkeerssituatie en circulatie vanaf 5 augustus
Fase 1: Kruisveldstraat onderbroken en Dahliastraat afgesloten
- Kruisveldstraat in dubbelrichting bereikbaar tot aan de werfzone
- omleiding via Tervuursesteenweg
Fase 2: Dahliastraat afgesloten
Fase 3: asfaltering kruispunten Kruisveldstraat en Leliestraat
- beide straten in dubbelrichting bereikbaar tot aan de werfzone
- omleiding via Tervuursesteenweg en Geerdegemvaart
Opslag materiaal en werfkeet
De aannemer zet zijn werfkeet op het terrein naast het zwembad.
Zijn materiaal slaat hij ook op op dit terrein en in de werfzone.
Huisvuilophaling
De huis-aan-huis ophaling zal niet meer mogelijk zijn. We voorzien verzamelpunten voor huisvuil aan de uiteinden van de werfzone.
Breng je vuilniszak daar naartoe op het tijdstip dat je deze normaal buiten zet.
Let op, doe je dit buiten die periode dan wordt dat beschouwd als sluikstort.
Lukt je dit niet, spreek dan gerust je buur of de aannemer aan. Zij helpen je graag een handje.
Heb je vragen?
- Stel ze rechtstreeks aan de projectleider op de werf of in de werfkeet.
- Over bewonerskaarten bij Streeteo via 015 42 45 40 of Veemarkt 33, 2800 Mechelen of parkeren.mechelen.be@streeteo.com
- Of opmerkingen aan aannemer REGA-Infra via 03 340 87 51 of kevin.janssens@rega-infra.be
- Contacteer Stad Mechelen via 0800 20 800 of www.mechelen.be/melding
- Lees alle up-to-date informatie op deze pagina.
